1月6日
2003の仕事初め

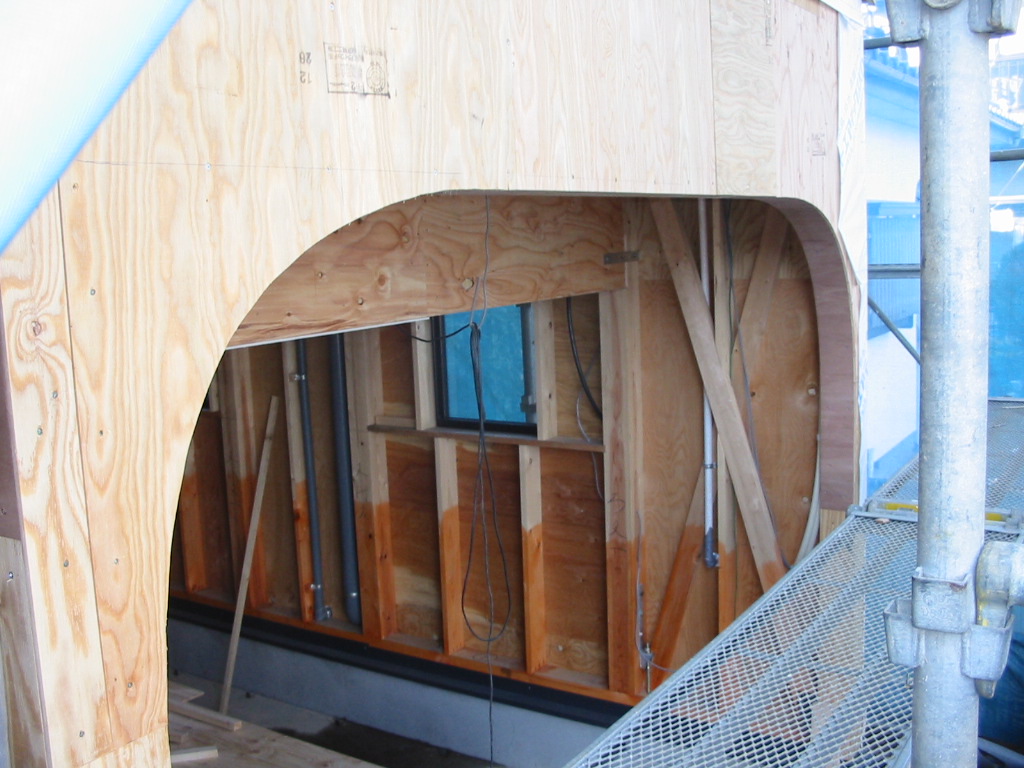

まずは、さいたま市M邸だ。

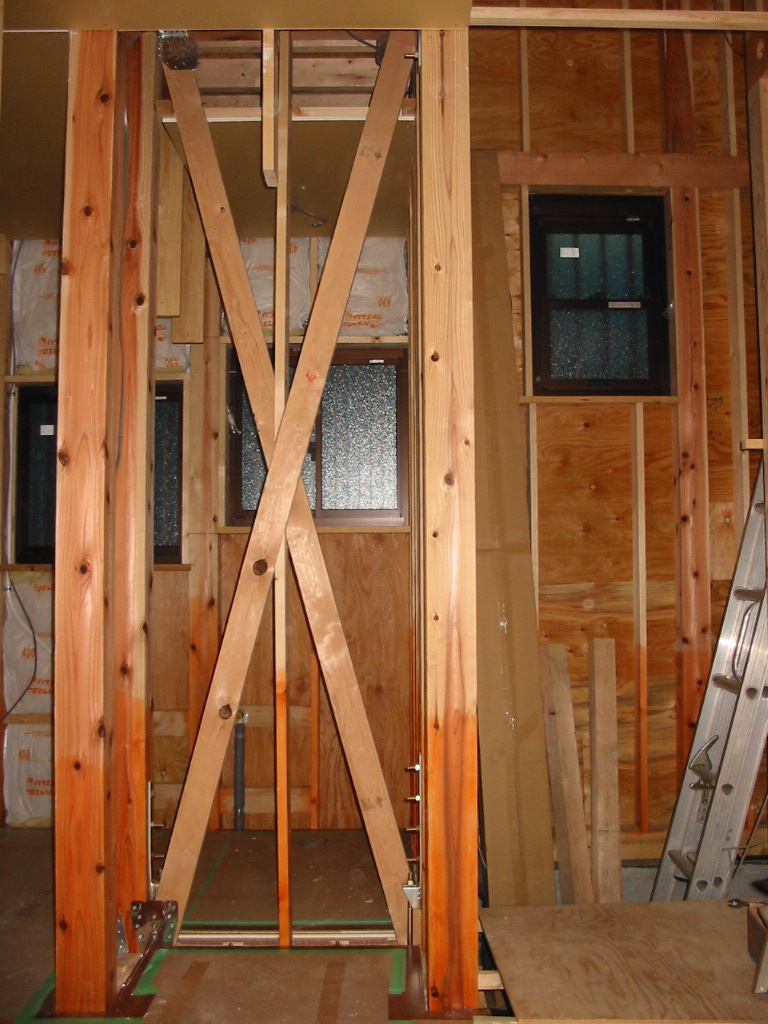

ティンバーフレームは一時中断状態。


1月24日
太陽光発電設置工事の助っ人で二人とも
現場を離れた。

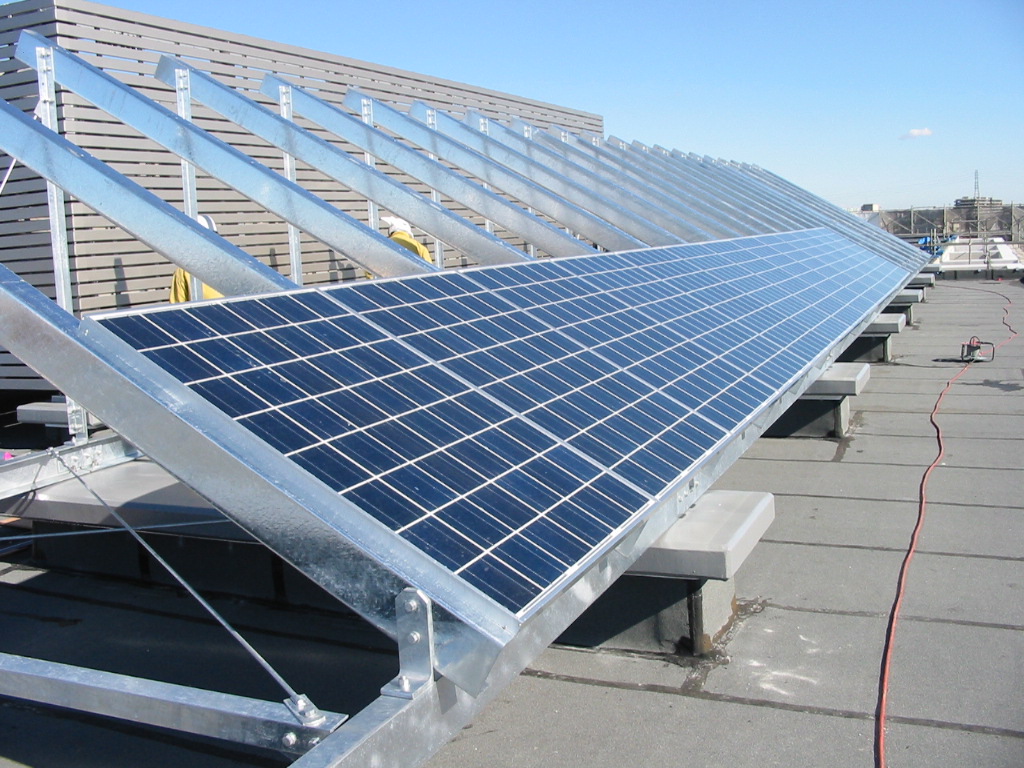

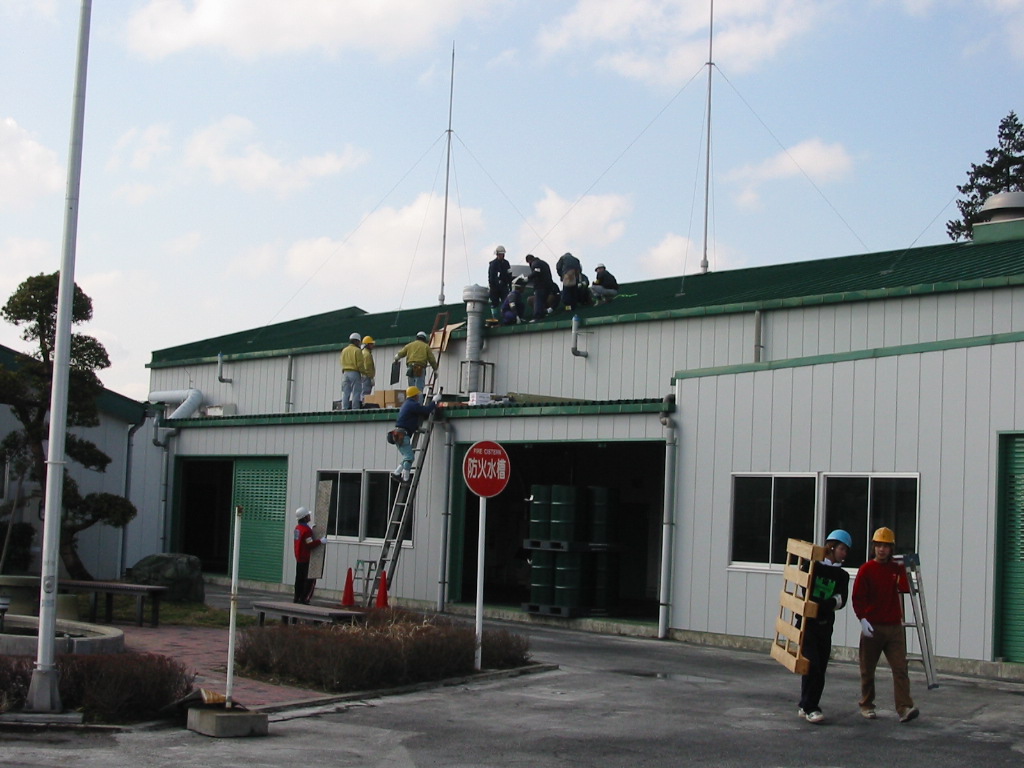

小学校の屋上にソーラーシステムを設置する工事だ。
ソーラーパネルの絶対数が少ないので、学校全体をまかなえるほどの電力の供給は無理だと思うが、将来必ずこの設置は大きなプラス
になることだと思う。
写真掲載してます。とぎどきソーラー工事もやってます。


1月25日

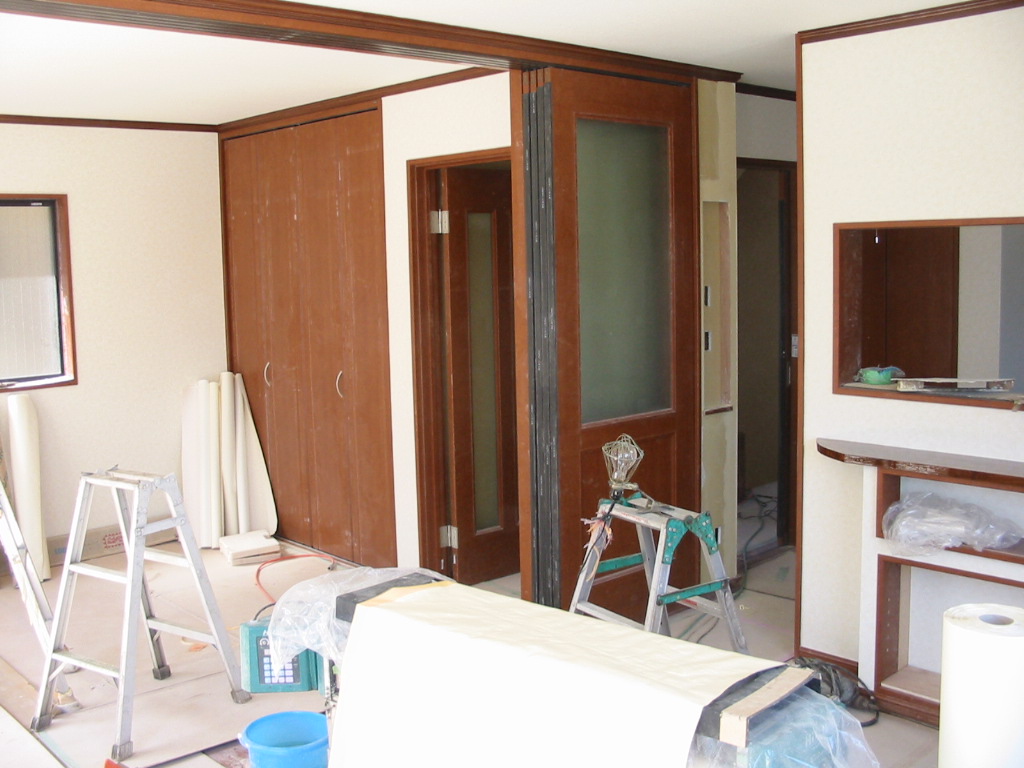

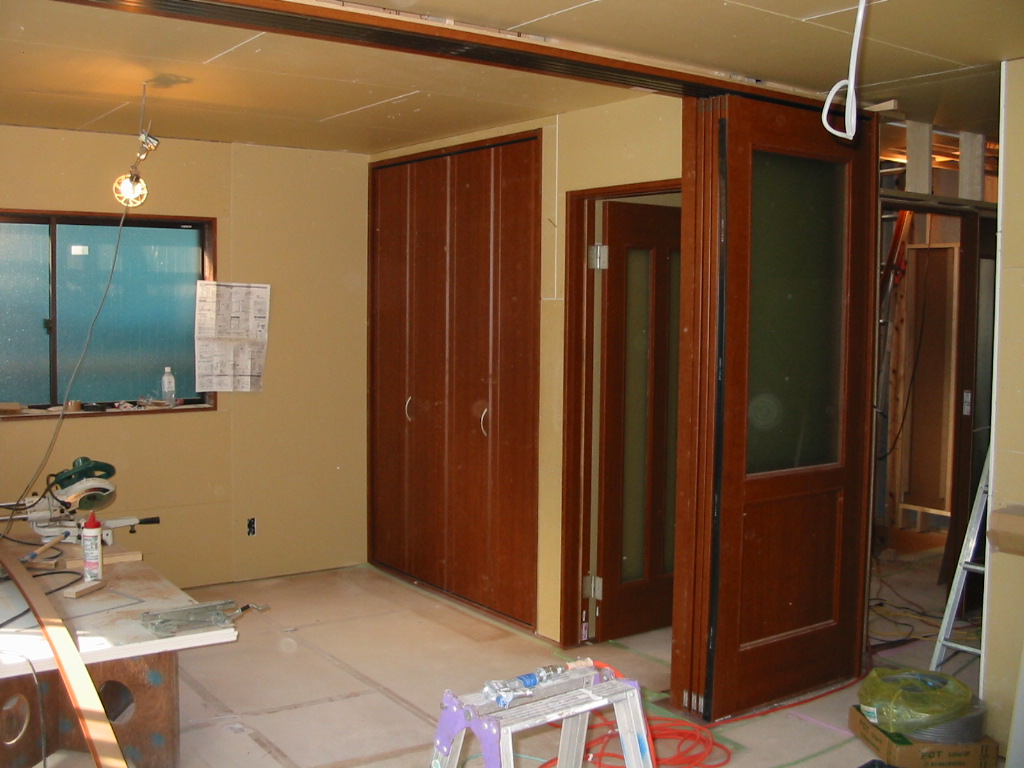

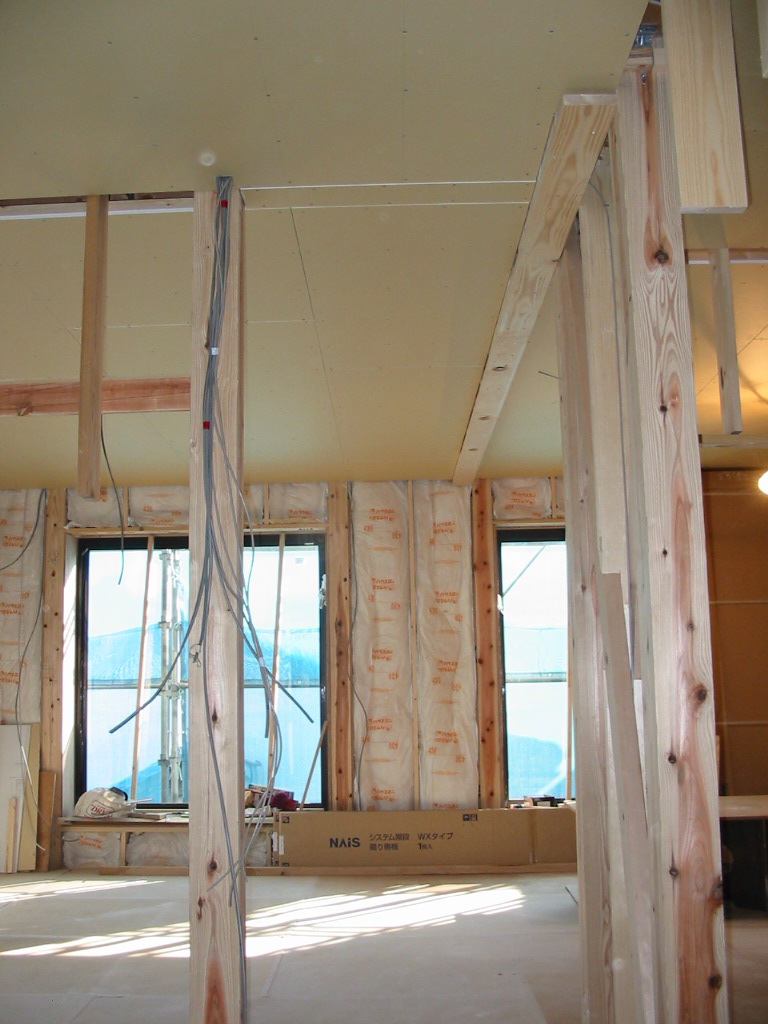

建材全て搬入完了。電気配線もほぼ終了し、天井ボード張りも終え
壁ボード突入。

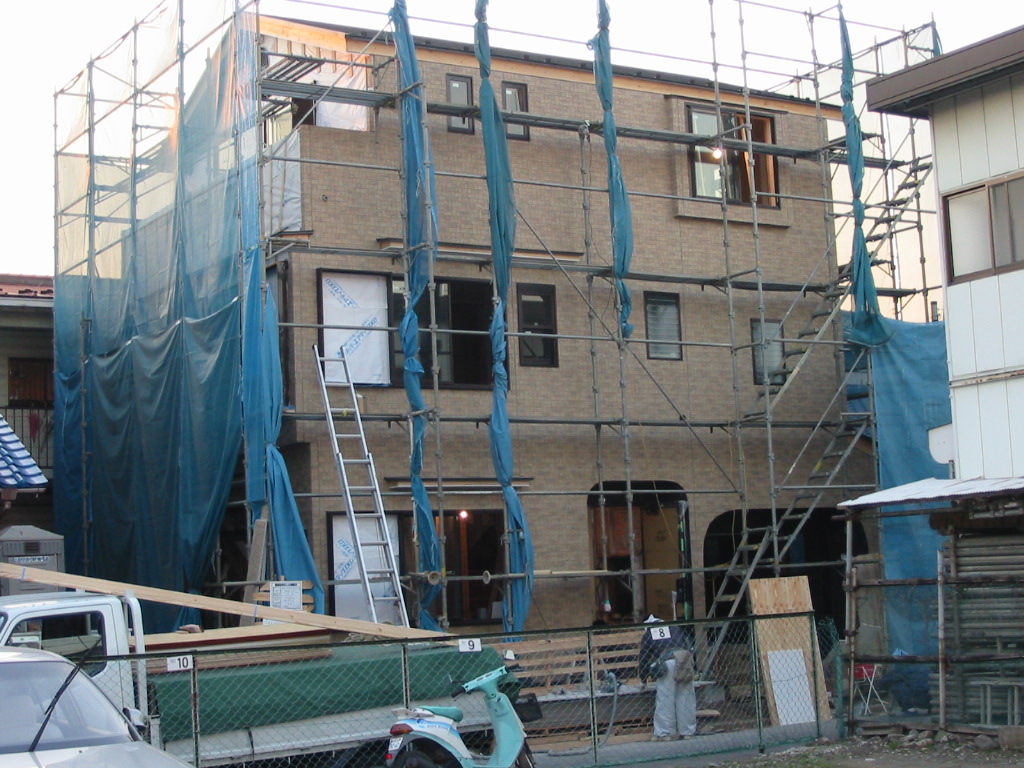

外壁は、胴ぶちは終わり29日よりサイディング本体。
2月工事終了を目指し、順調である。


2月1日
外壁サイディング本日より施工開始。
サイディング屋さんは寒い中大変だ!!
我々は、部屋の中なのでとくに問題なし!!
外部構造用合板の上に胴ぶちを打ちその上に、専用金具を取り付け
その金具にサイディングを引っ掛けていくやり方をとった。
釘の後もないし、空気層も確保してある。
手間はかかるが、家のためにはそのほうが良い。

TOPへ

次のページへ

前のページへ

2月12日

2階3階の造作はあらかた終了。
14日にシステムキッチン取り付け。左官工事下塗り中塗りは終了。

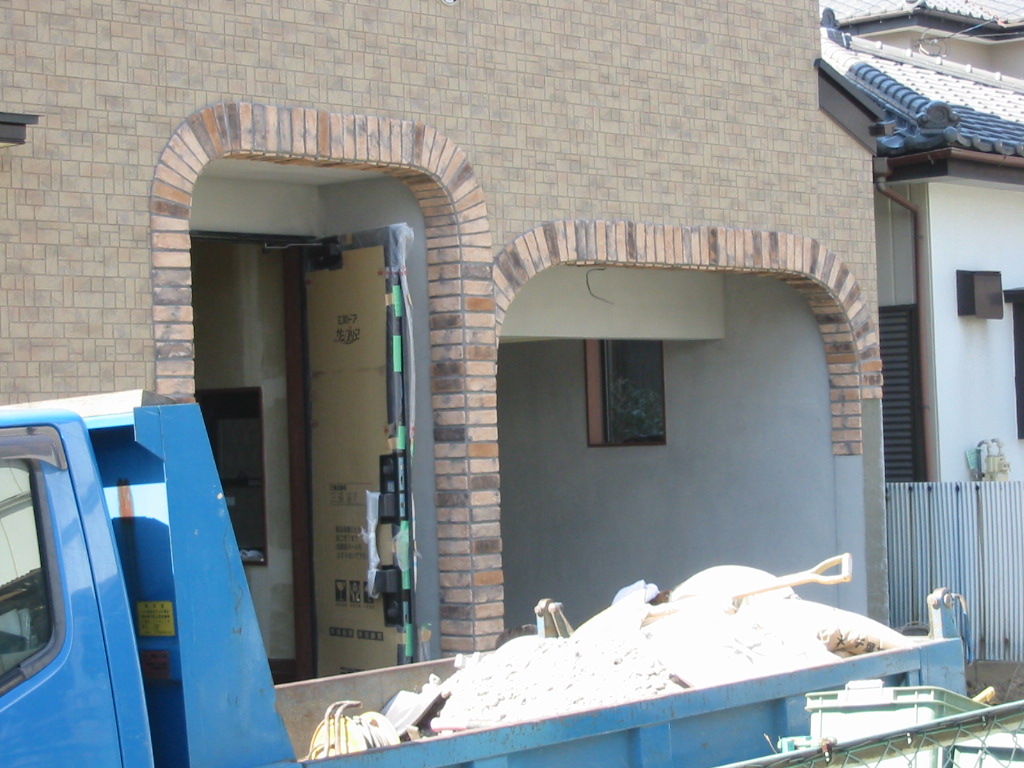

縁取りブリックを施し、ジョリパット仕上げとなる。
1階の和室と2階3階の階段だけが大物で残っている。

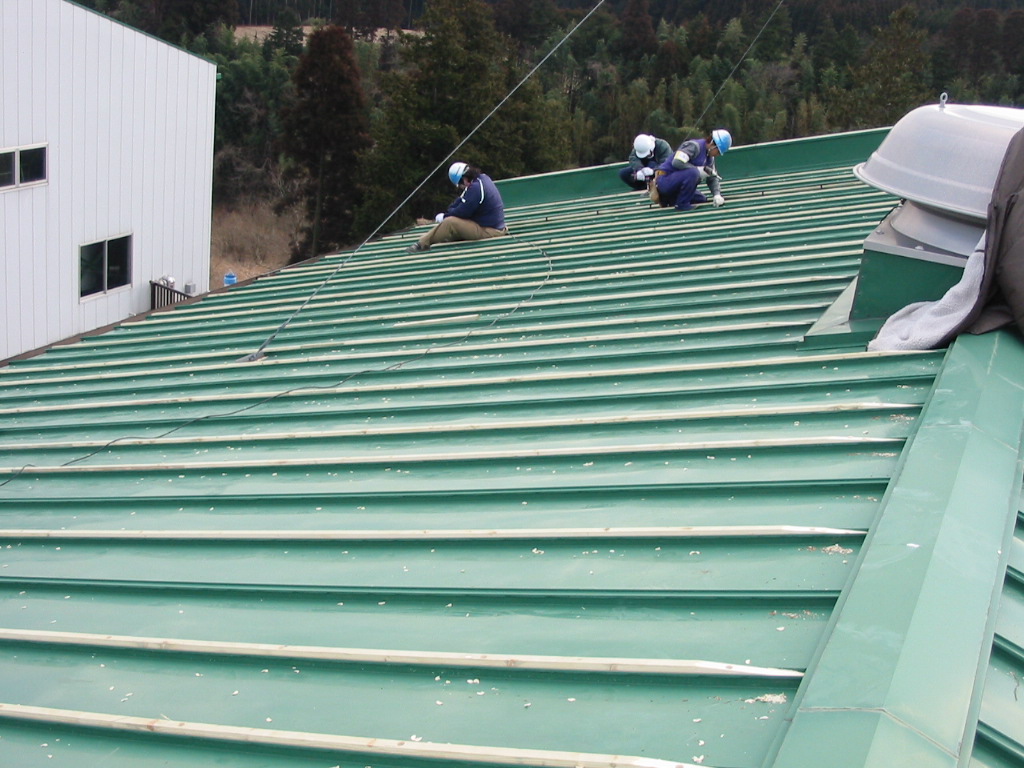

2月19、21、22日

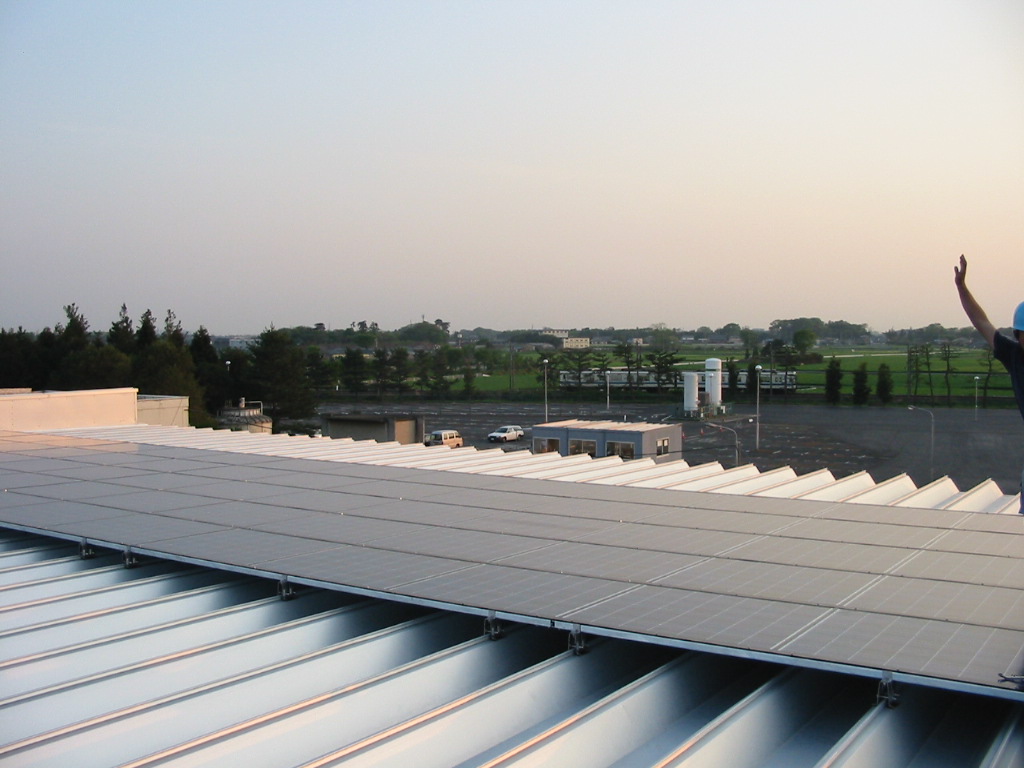

千葉県山武郡八街でのソーラーシステム設置工事。
パネル工事の一歩手前の下地つくりだ。
普通の家と違い、製薬会社の工場の屋根の上に設置する為
面積も広大なものとなっている。
枚数でいえば実に800枚近く。 とにかく人手が必要だ。
施工は(株)サンエナージ。
我々はサンエナージに協力する形で施工を行った。
我々は、10人ほどの人数を集め、施工者全員で30人程が集まった。
2003 建築日誌
3月8日

M邸木工事終了。クロス2、3階部分は終わり残りあと少し。

3月13日

14日より器具付け。建具、網戸は17日の予定。
クリーニングは22日を予定している。
外部ジョリパットは20日頃。

AMは東京駒込までリフォームの現場調査。
クロス工事、急ピッチでやってます!!

クロスの接着剤はホルムアルデビト゜を
使っていないものを使用しています。

各部屋ごとに種類が違うので、何かと大変です。

障子、襖、畳も入り、照明器具及び設備器具も取り付け終了。

建物登記完了は、すでに済んでいます。

ハウスクリーニングも22日に入りました。

同時進行で外溝工事も進めてます。

明日、26日に引渡しです。引越しは28日の予定。
4月1日

一時中断していたティンバーの加工再開。
4月中には仕上がります。
4月23日

きざみは順調に進んではいるが、別件でいろいろと
細かい打ち合わせや、リフォームの現場調査などが
ある為、あと一週間はかかりそうだ。
今回は、一般住宅ではではなく、いわゆる「門」「モニュメント」といった感じのものなので、引越しに間に合わないなどのトラブルは、一切発生しない。

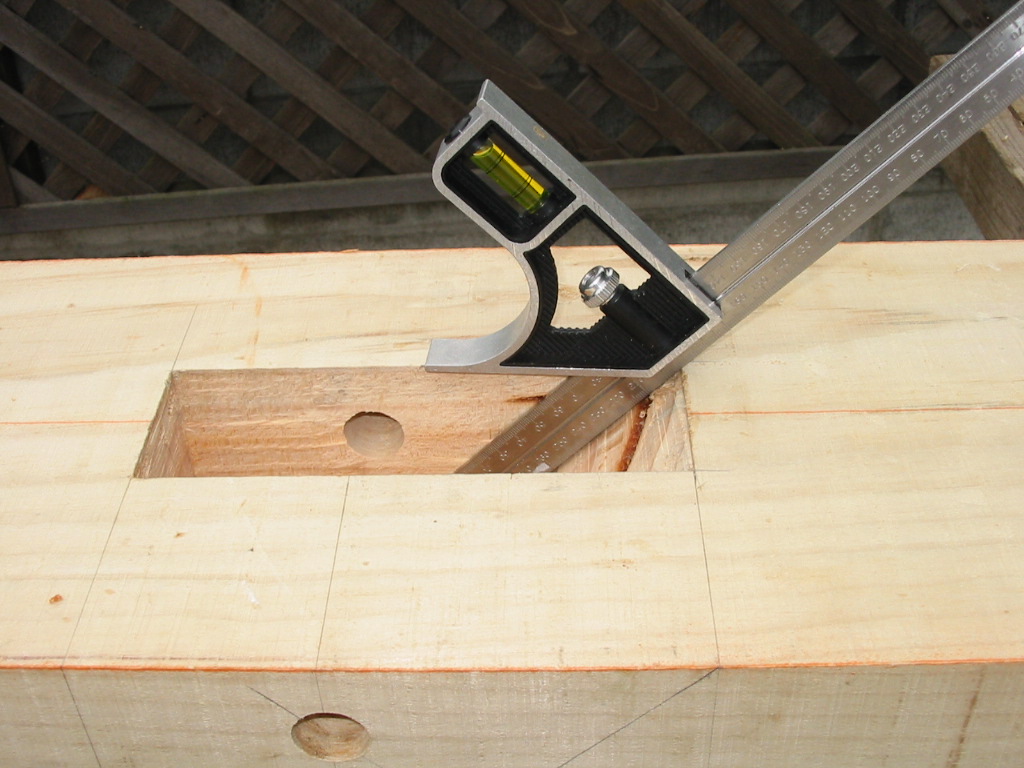

≪ほお杖≫となる部分のRの処理の仕方には工夫が必要だ。

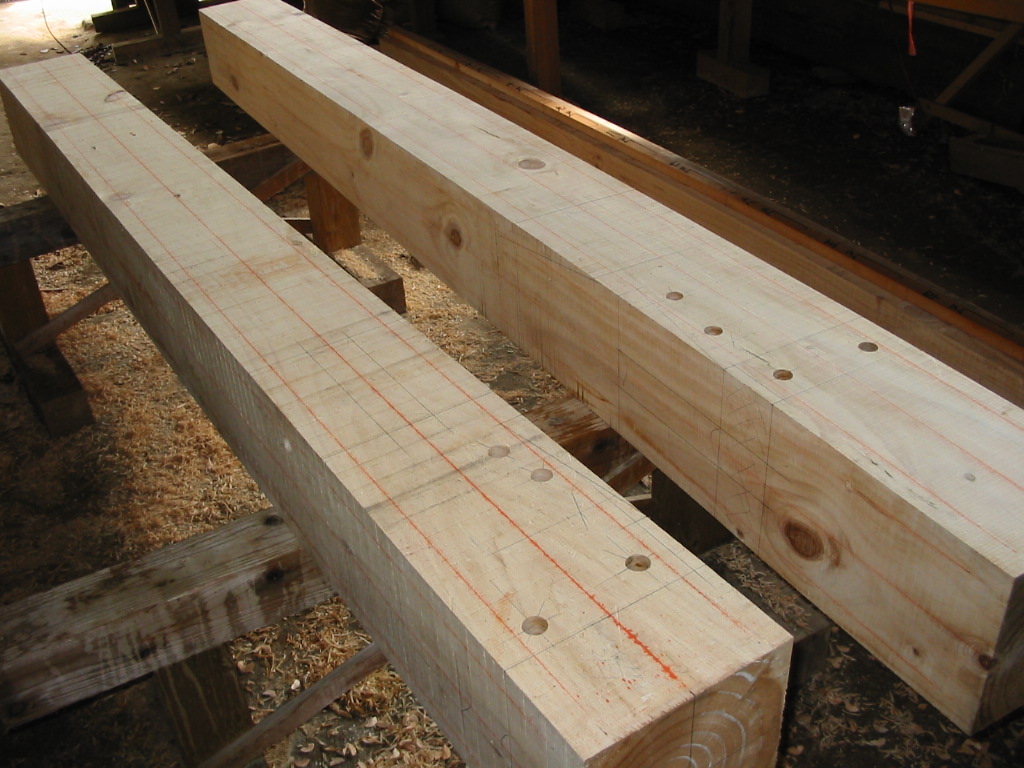

部材そのものの数は、そう多くないので時間がかかりすぎるというものでもない。

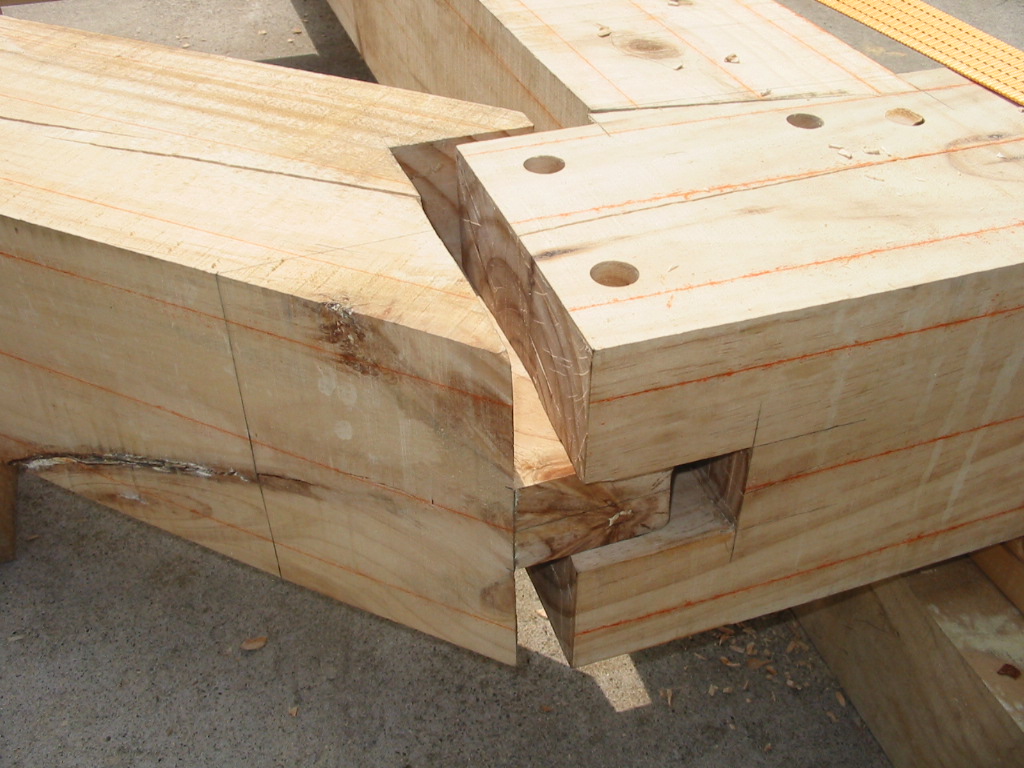

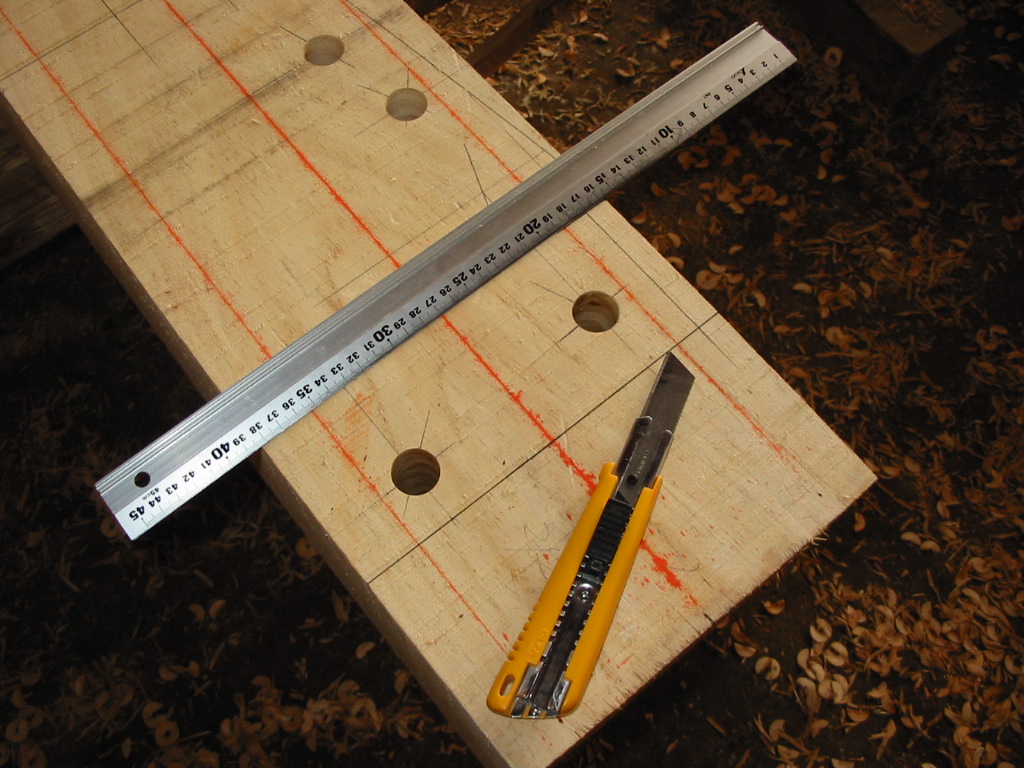

≪梁≫となる部分の材には、微妙にR加工を施してある。

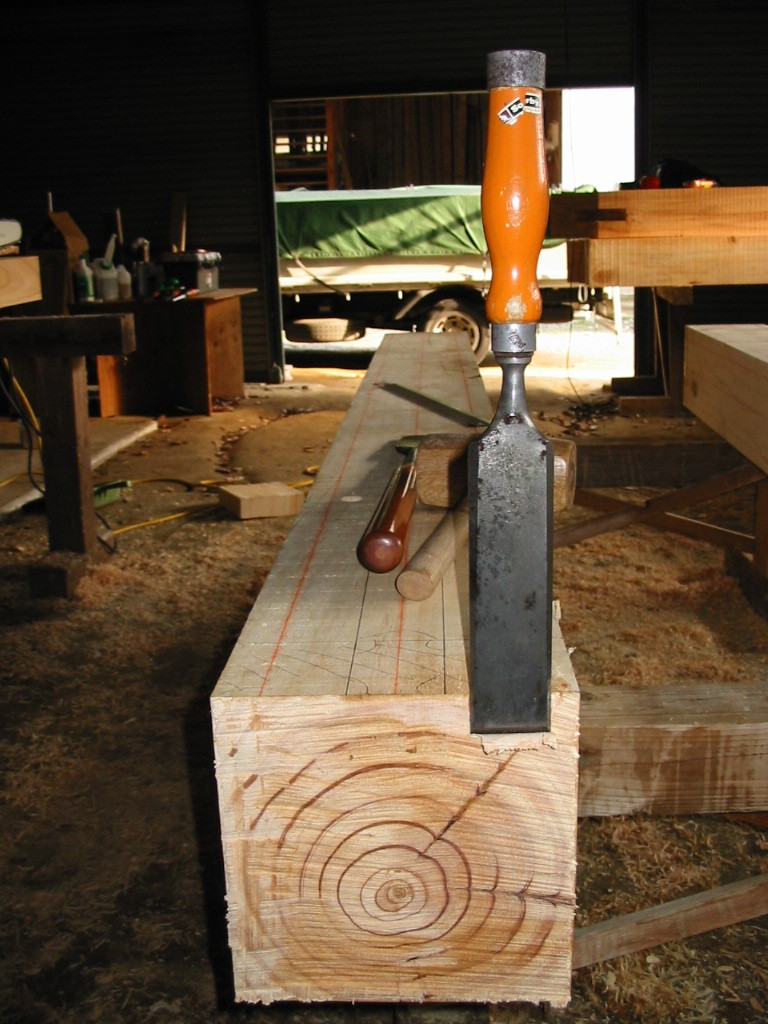

やり方はいろいろあるだろうが、チョウナは使わず
すべてチェーンソーで加工した。その方が速く出来る。
フルアクセルでの横ずりは、両手の緊張度を一気に高める

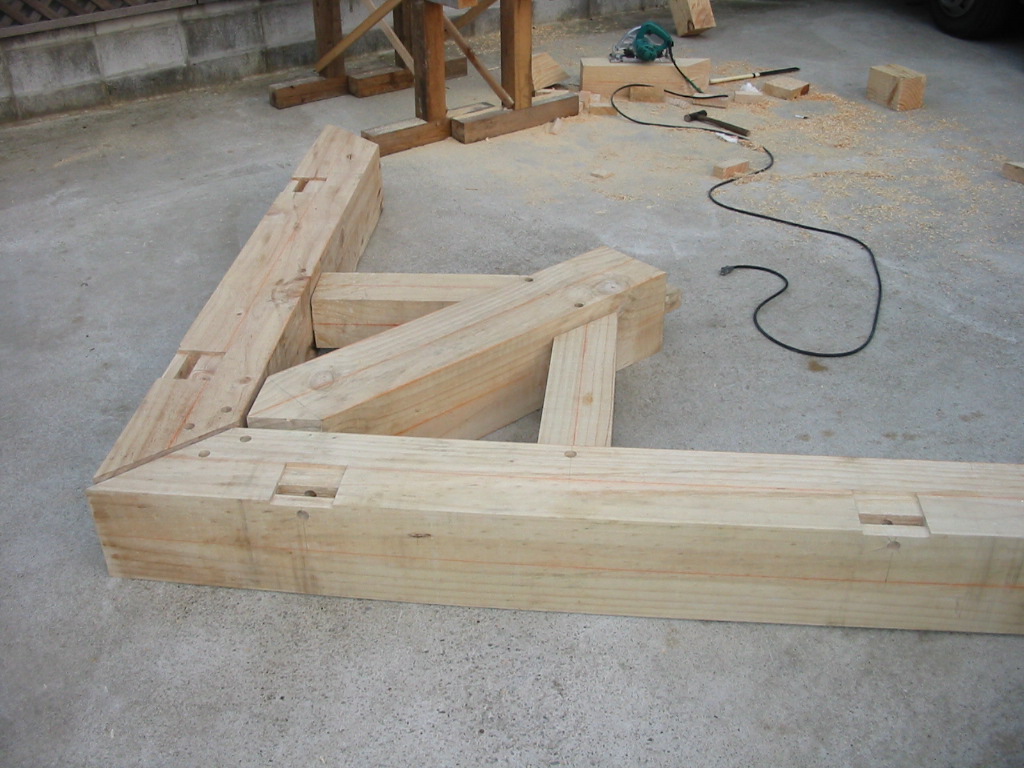

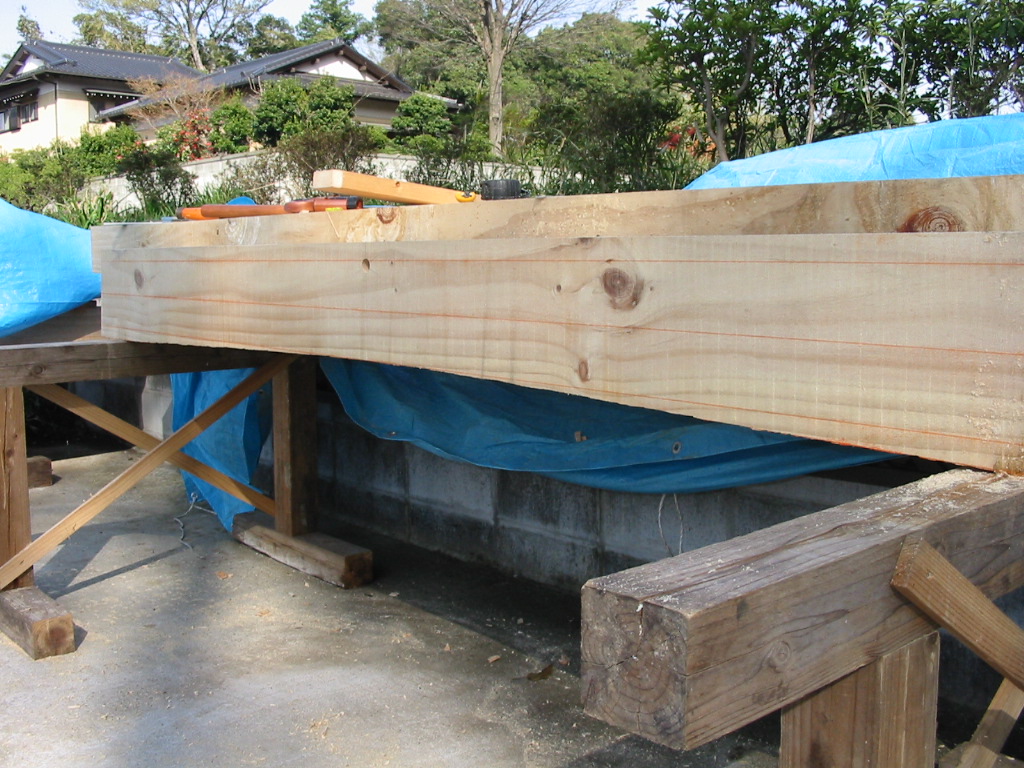

写真下は”仮合せ”であって、地組みではない。
4月28日

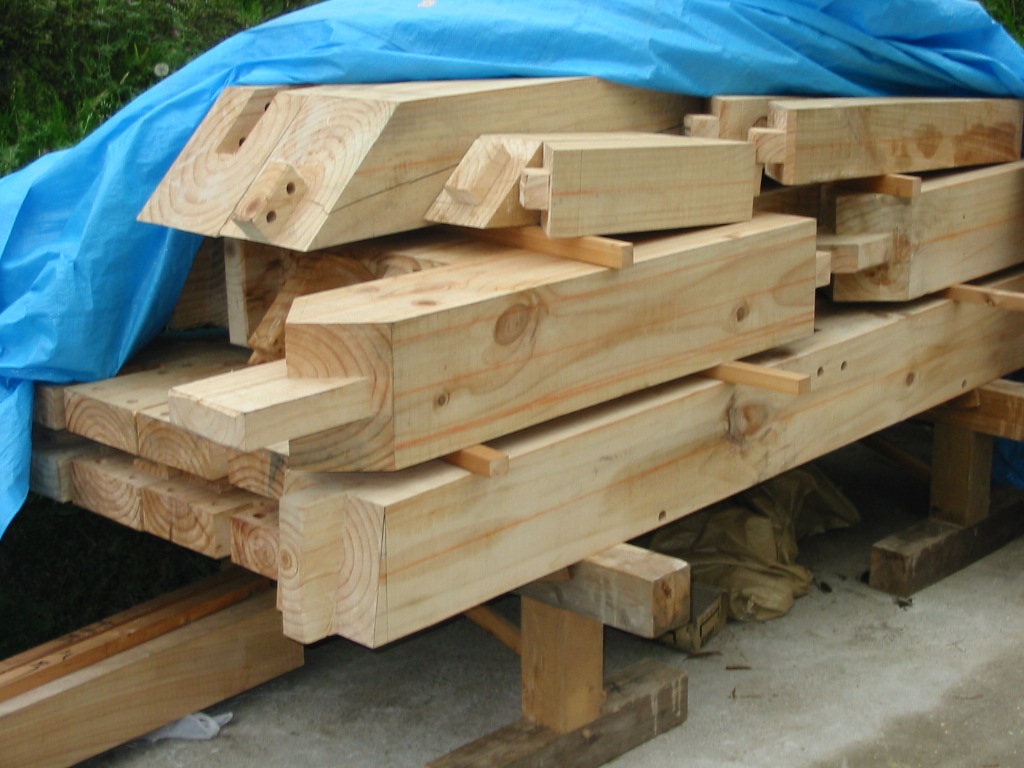

加工は、ほぼ終了。
地組みは、5月1日の予定。
家一軒というわけではないので、それ程
時間はかからないだろう。






5月3、4日

地組み。連休というのに暑い中地組みを
行った。


引き続き、仕上げ作業に入っています。
ティンバーフレーム モニュメントの
上棟は5月17日(土)です。
柏市逆井22−1
場所はここをクリック!!
5月10、11日、13日、14日

「木の住まいをつくる会」のスズキ建築設計
の大工さんの助っ人で新築物件の上棟をやってきた。
杉の香りプンプンのいい感じの造りです。
もちろんハイレベルな健康住宅仕様の
住宅です。
その後引き続き屋根下地へと入ります。
ちょっと遠いのが気になる!!
(西荻窪です!!)
 4月27日

下記の写真は、館林で行われた太陽光発電設置工事の模様。

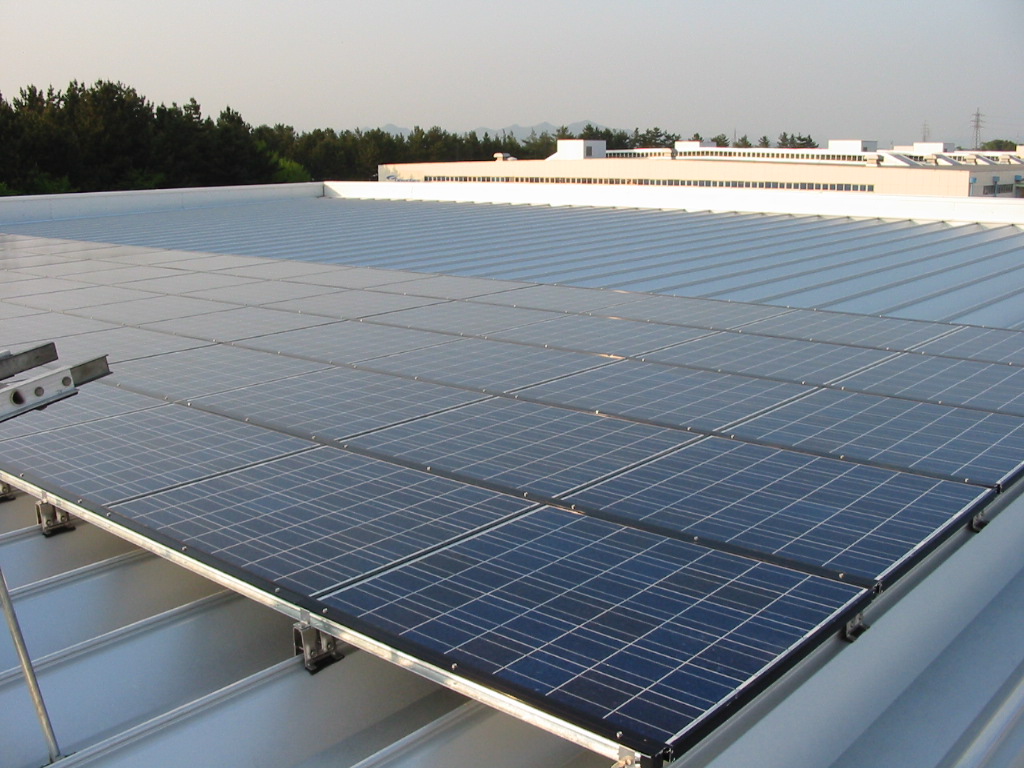

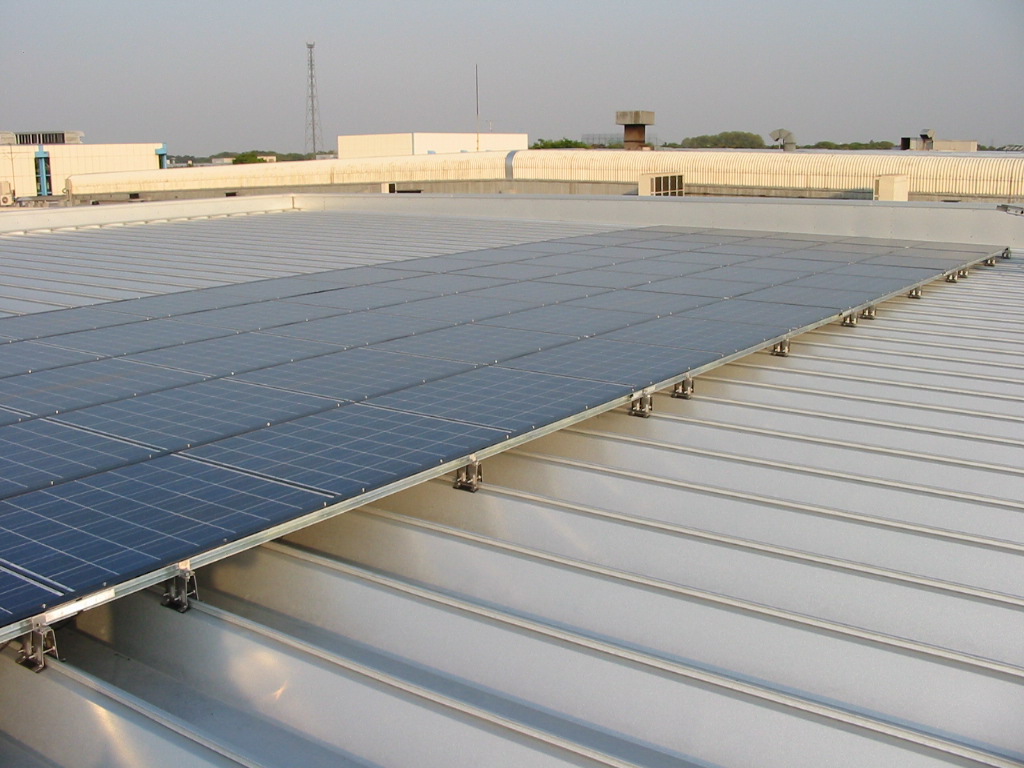

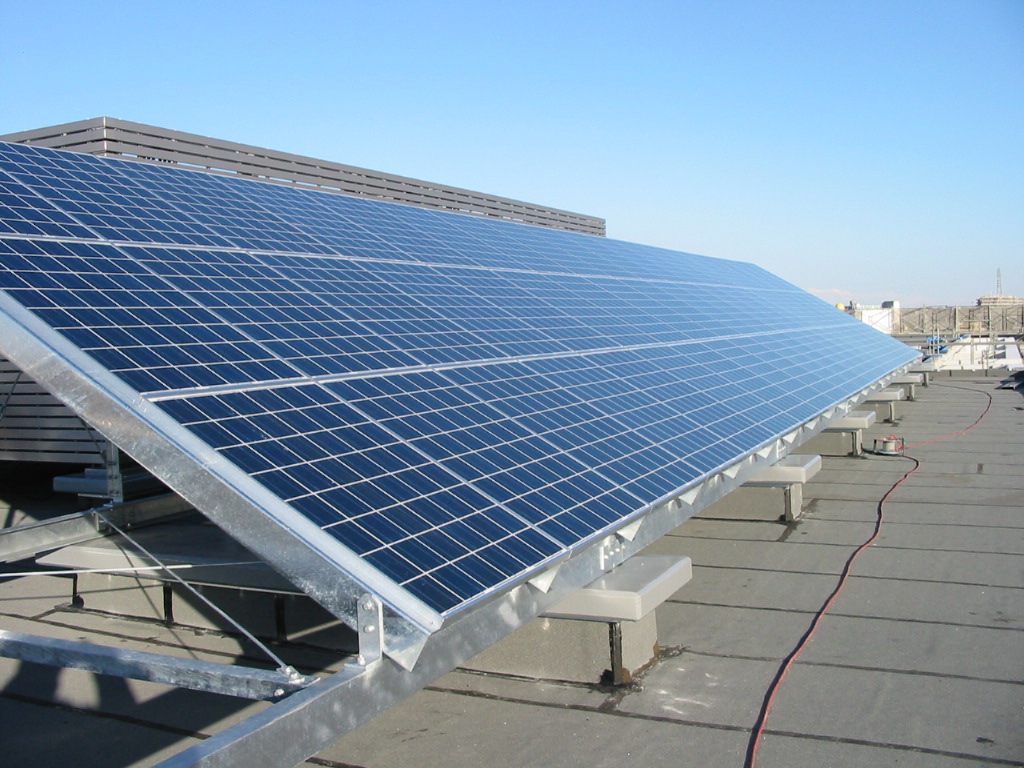

工場の陸屋根の上に10kwのパネルを設置した。
枚数でいえば70枚近く。快晴だった為、暑さとの戦いでもあった。
真夏になればこんなものではないだろうが!!

設置面に勾配をつければもっと発電効率は上がると思うが、
場所的に、朝から夕方まで日が当たりやすい所なので
特に不具合はないだろう。

工場が稼動している最中は常に電力を必要としている為、このような
工場への設置はとても有意義だと思う。


5月16日、17日

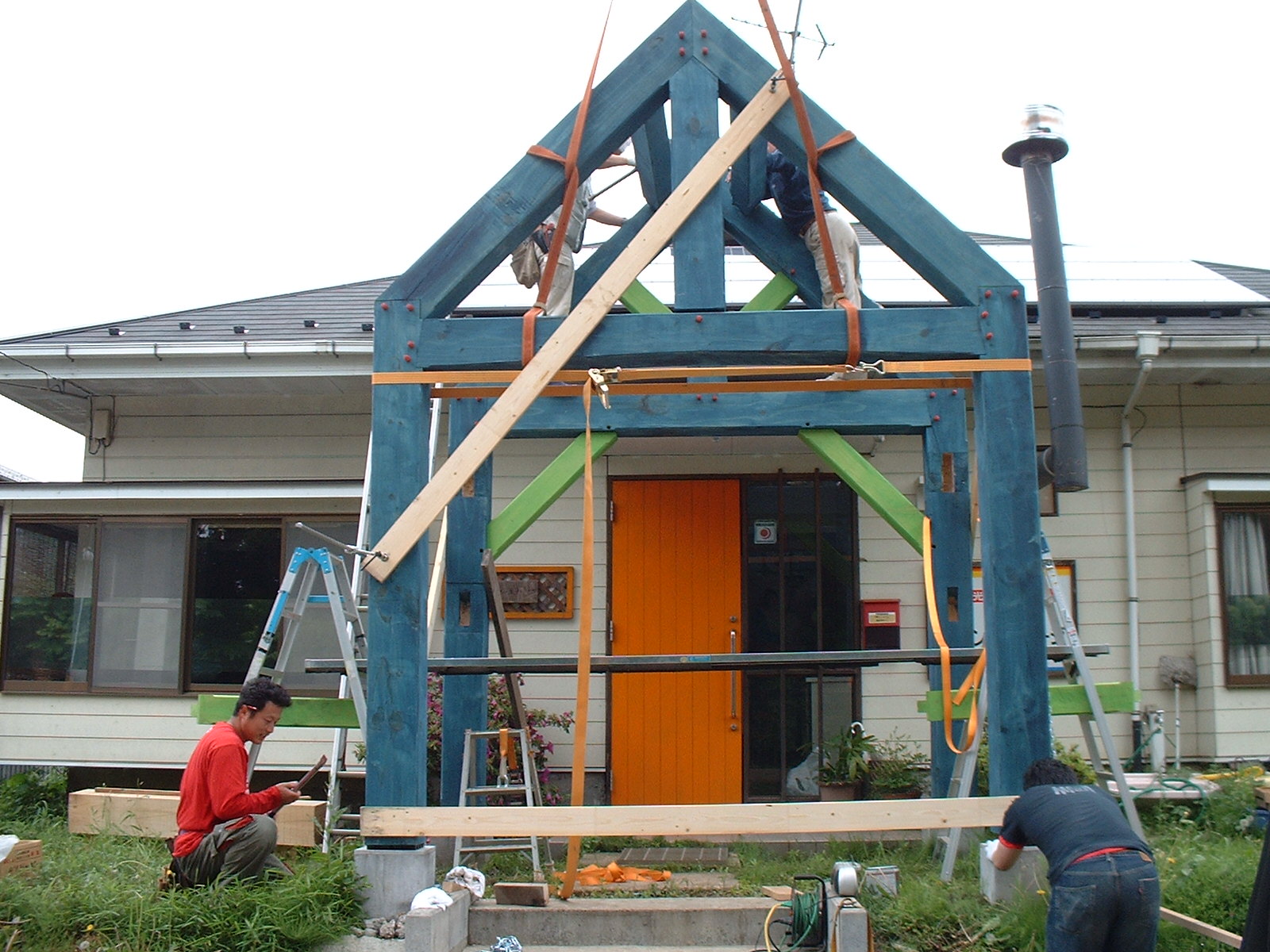

ティンバーモニュメント、仕上げ塗装及び棟上。
通常、茶系で仕上げるのが一般的であるが、ポップな感じを出す為にあえて青系と緑系の
色で派手な色に仕上げた。
ポストが青系で頬杖ブレスが緑系、ティンバーの命である木栓(木の込栓)は、赤系とした。

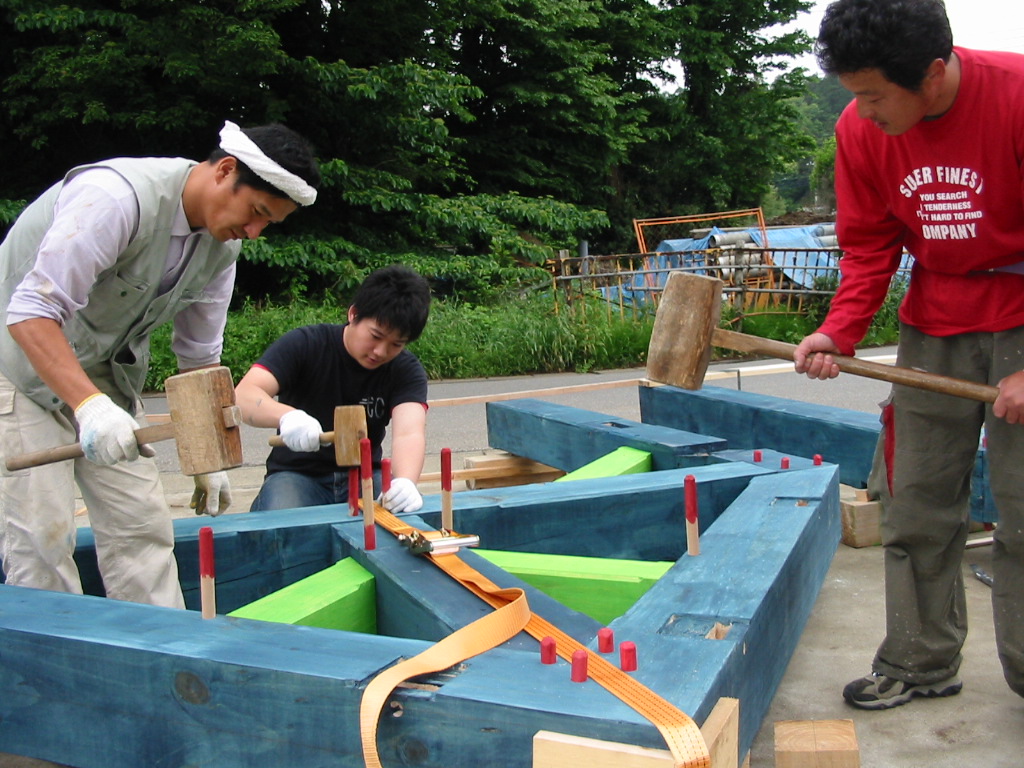

絶対的な材の本数は少ないが、BENTをあらかじめ組み上げてそれを一気に上げていくので

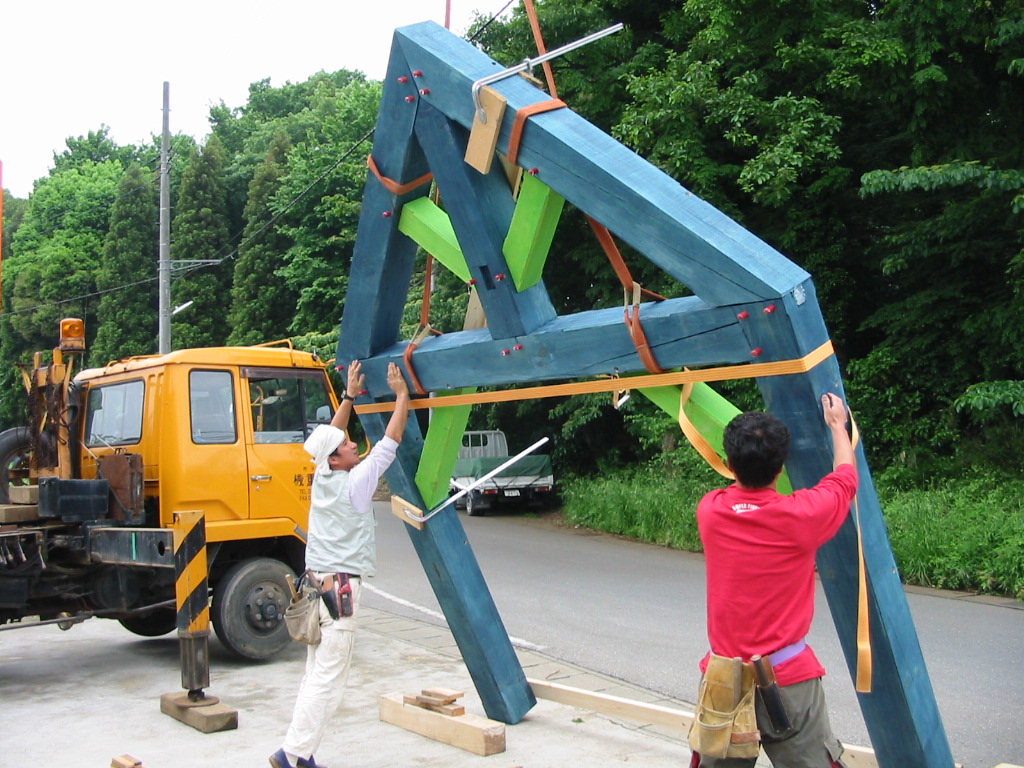

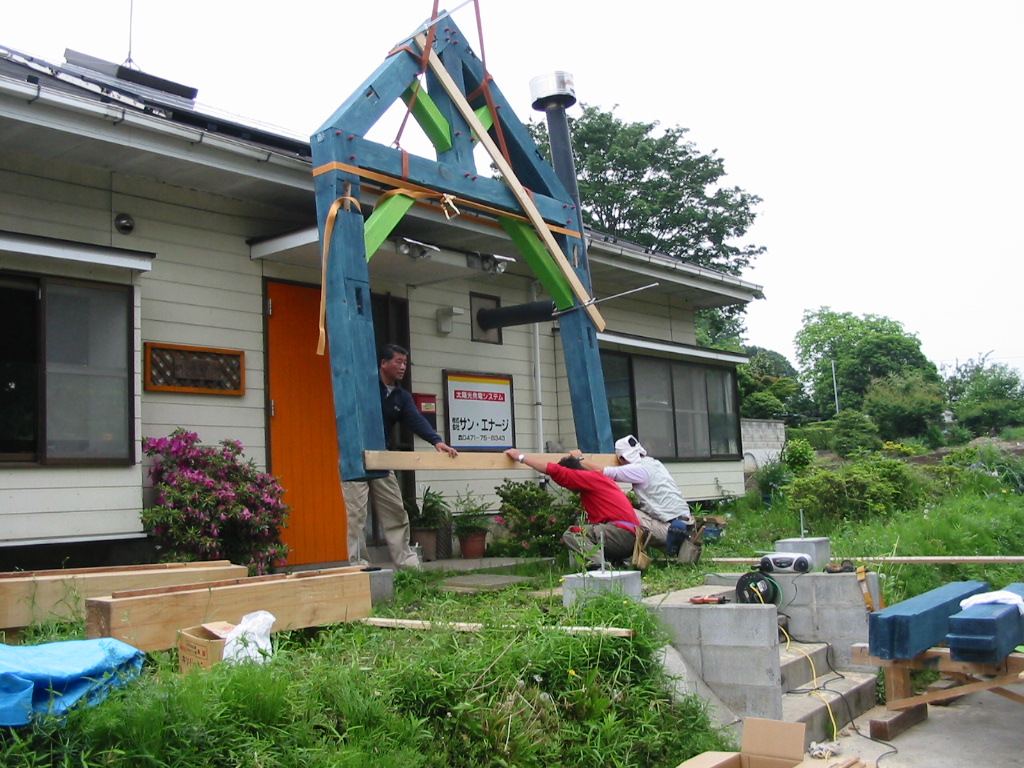

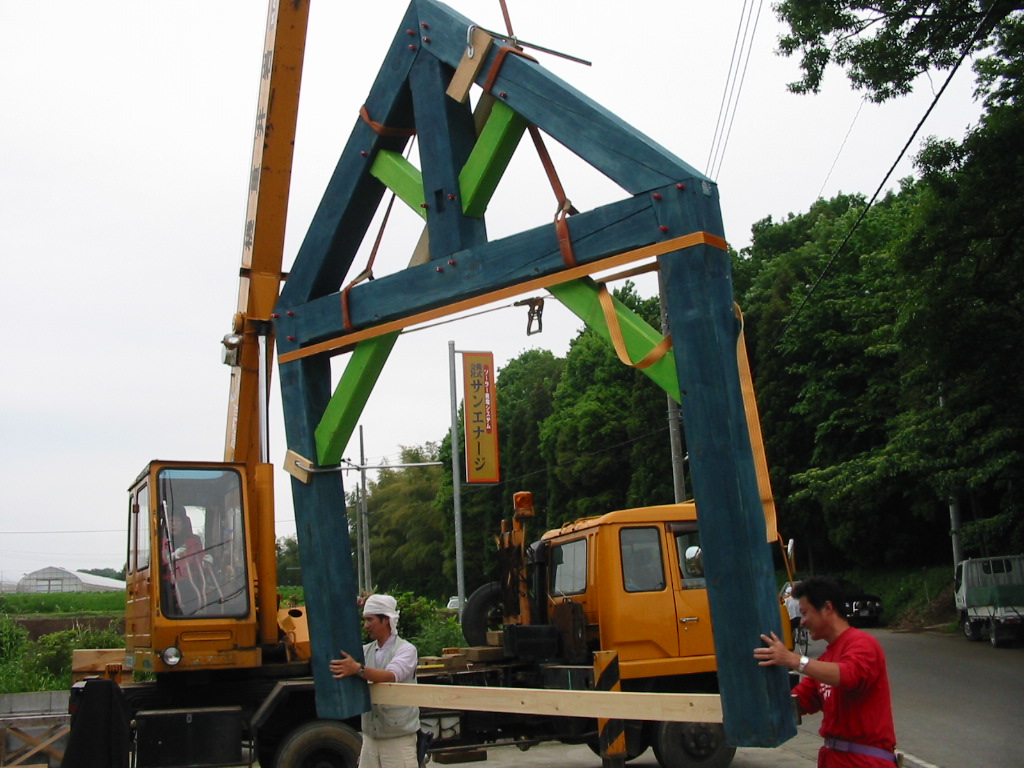

( さらに通常の柱の倍の断面 )、その質量は相当なものになる。
最高レベルの注意が必要だ。

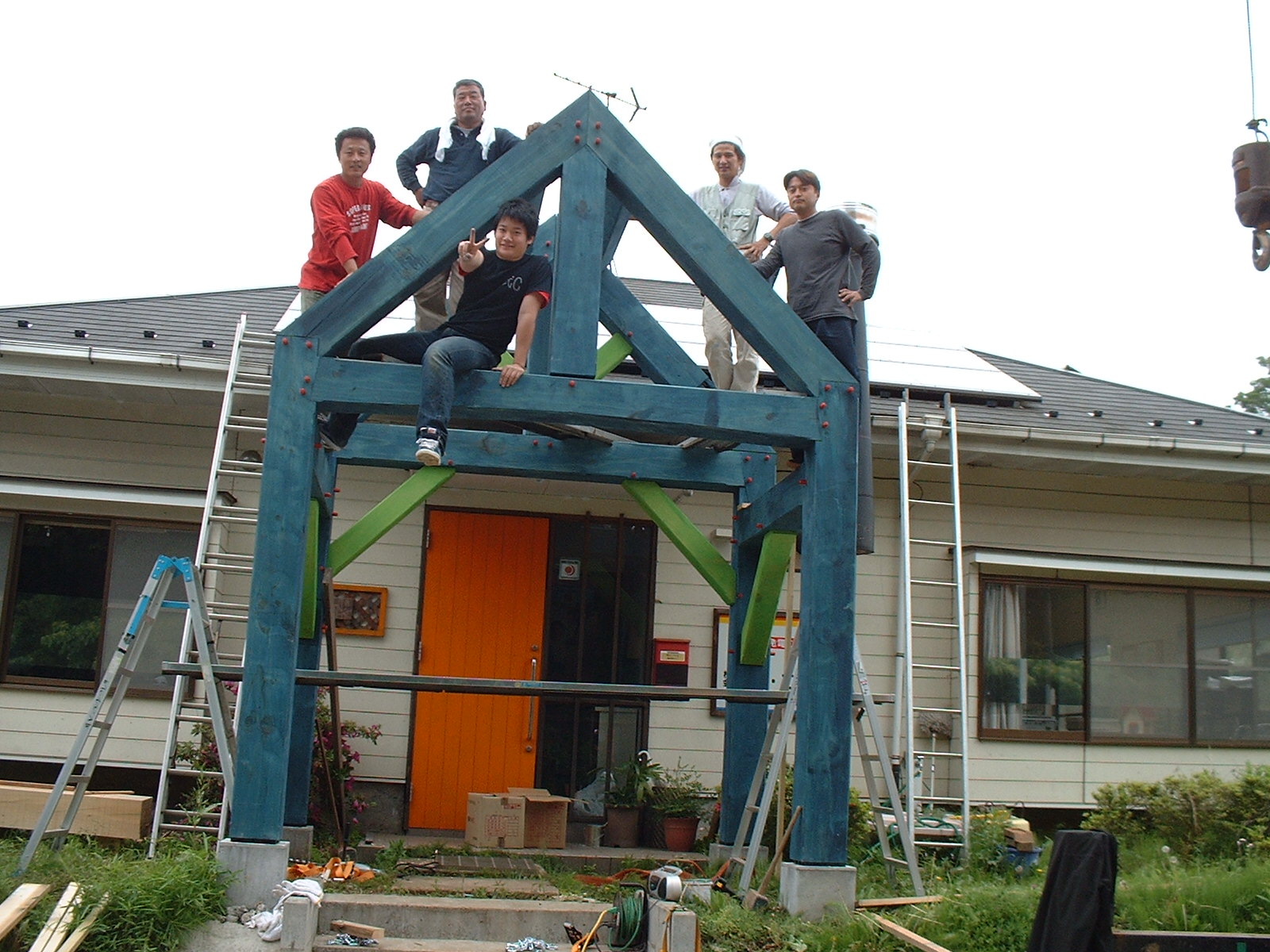

みんなの協力があり、特に問題なく終えることができた。

( ティンバーフレームに関しての詳細はここをクリック!!)

上記で使用されている材木は、パイン系の材であるが非常に目の粗いもので
決していい木材とは言えないが、外部での門としての利用である為
お客さんの納得のもとに使用している。
住宅の構造用としては利用できないものとする。』


遠方現場への出張やお客さんとの打ち合わせ、会の活動やソーラー工事、などで
出入りが激しい状態でしたが、ようやく一段落し、K邸新築工事がいよいよ始まります!!
6月10日

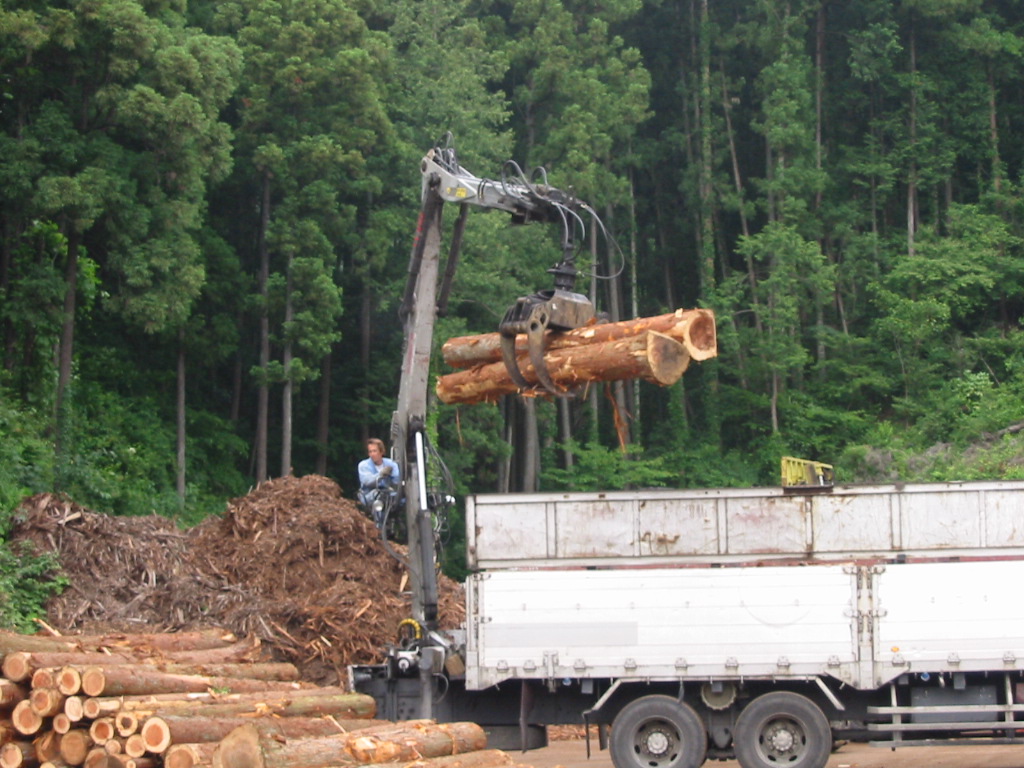

上記は、原木市場での様子です。
ティンバーフレームを施工するにあたって、材径が大きて長さの長い木材の確保は
必要な条件のひとつです。
製材されたものから考えるのではなく、その前の原木の状態、あるいはさらにその前に
さかのぼり、山で育っている状態を見ていくことも大事な事だと考えています。

大断面の軸組工法では、その辺の十分な研究と勉強が必要だと考えます。
まず、木に触れることから始める。
施主と施工側の両方に言えることでしょう。

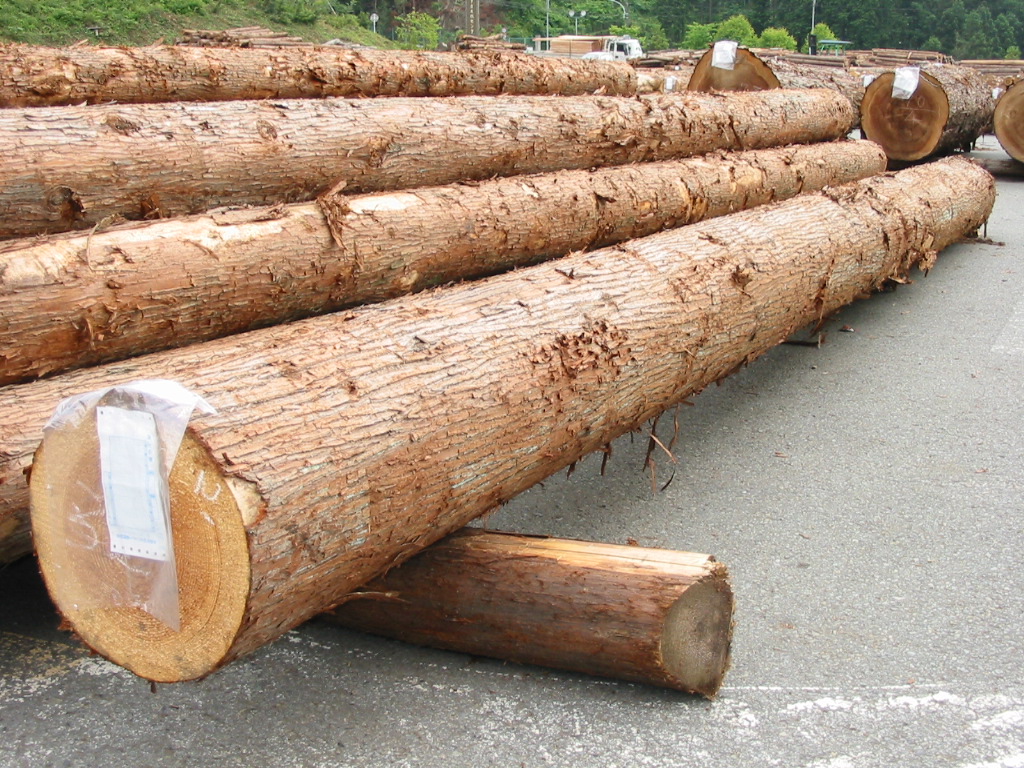

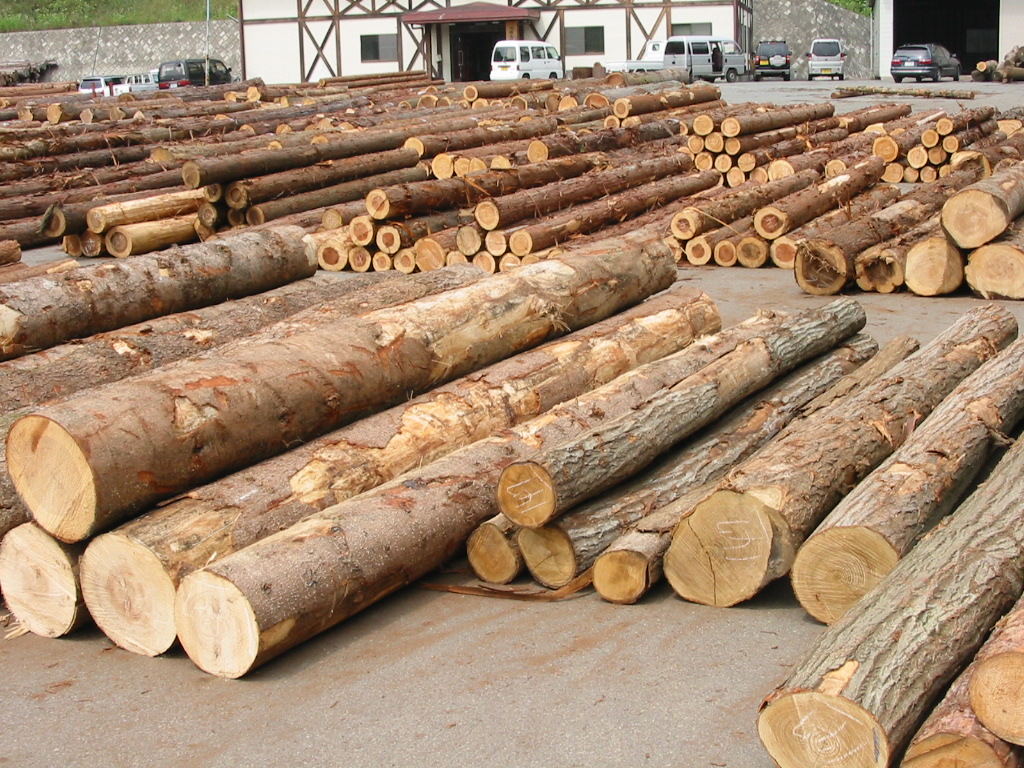

写真一番右は、末口330、長さ6.5mの杉の原木です。
最低でもこれくらいのサイズは、ほしいところです。
